臨近歲末
公司緊盯全年目標任務
堅持高質量發展理念
奮勇衝刺、力爭上遊
全力打好年終收官之戰
近日,生產經營迎來新進展

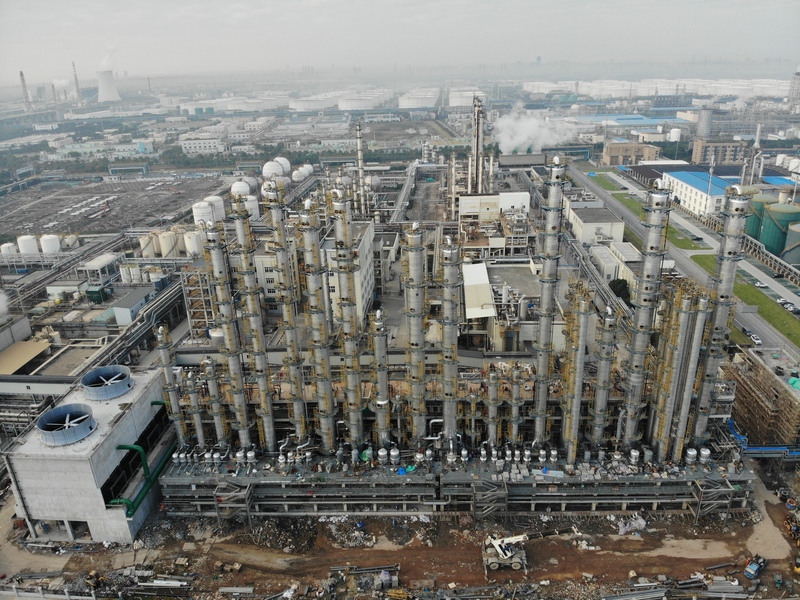

寧波金海晨光項目進入吹掃調試階段

金海晨光化學股份有限公司18萬噸/年碳五分離項目管道基本施工完畢、設備已全部就位完成,已經進入了試壓吹掃和單機調試階段。
18萬噸/年碳五分離項目安裝完成靜設備219台、動設備174台,其中安裝完成塔類設備19台共計1435T,設備專業已進入單機調試階段;管道專業安裝完成管道5.9萬米約14.7萬英寸,已進入試壓吹掃防腐保溫階段;電氣儀表專業累計敷設電纜26.7萬米,目前正在進行配管接線。
目前項目進展順利,工作重點已經由香蕉视频在线视频施工轉移到電氣儀表安裝調試以及防腐保溫施工階段。

大一汽配(張家港)有限公司新能源汽車零部件加工項目穩步推進

目前1#車間D-F軸排架柱已澆築完成,A-C軸排架柱鋼筋綁紮及模板搭設已施工完成,後續開始進行鋼結構安裝。倉庫基礎部分澆築完成土方已回填,為排架柱施工打好堅實基礎。同時圍護體係的砌築也在有序進行。辦公樓基礎墊層已施工完成,正在進行基礎鋼筋綁紮。1#車間、倉庫、辦公樓防雷接地安裝完成,其中1#車間衛生間給水排水管道也已架設完成。現場1#車間附近的消防給水管道連接完成後並進行了水壓試驗。
項目全體員工將再接再厲,攻堅克難,嚴守安全底線、嚴把質量關努力完成各項任務確保項目順利竣工、早日投入使用。

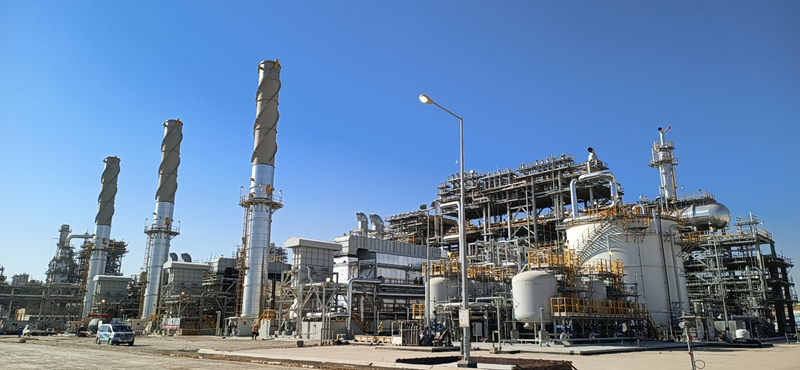

卡爾巴拉煉化一體化項目有序推進

現場繼續嚴格落實各項疫情防控政策,包括每日體溫檢測,執行送餐製度,嚴格落實佩戴口罩政策,保持社交距離等。項目累計完成進度87.77%,其中公用裝置區鋼結構完成94.69%,設備完成104.81%,管道完成92.9%,保溫完成52.22%。工藝裝置區鋼結構完成89.73%,設備完成97.07%,管道完成84.85%,儀表完成53.32%,電氣完成92.61%,保溫完成41.3%,油漆完成96.76%。

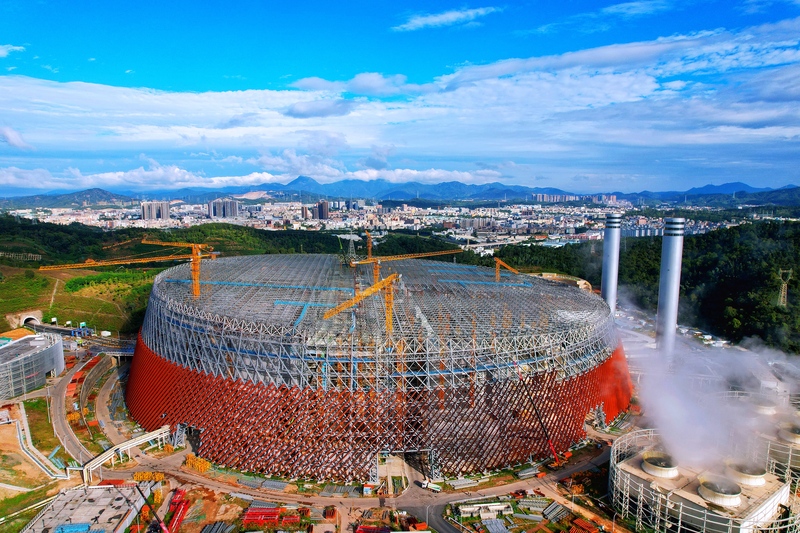

深圳東部環保電廠項目穩步推進

目前現場已經初具規模,已完成煙囪外牆裝飾的施工和驗收,主廠房屋麵側牆三角百葉的安裝已完成60%,屋麵圍護結構施工工作即將全麵展開。
公司榮獲“信用AAA級”稱號

日前,經中企評協信用評級中心評定,中國香蕉视频在线视频工業香蕉视频在线视频工程有限公司榮獲“信用AAA級”稱號。
誠信是企業立足市場的基石,是企業生存和發展永恒的動力。中機工程將繼續堅持誠信立企、守信經營,不斷完善企業信用體係建設,用實幹彰顯使命擔當,用時間沉澱品牌信譽,竭力為我國企業誠信體係建設添磚加瓦。
